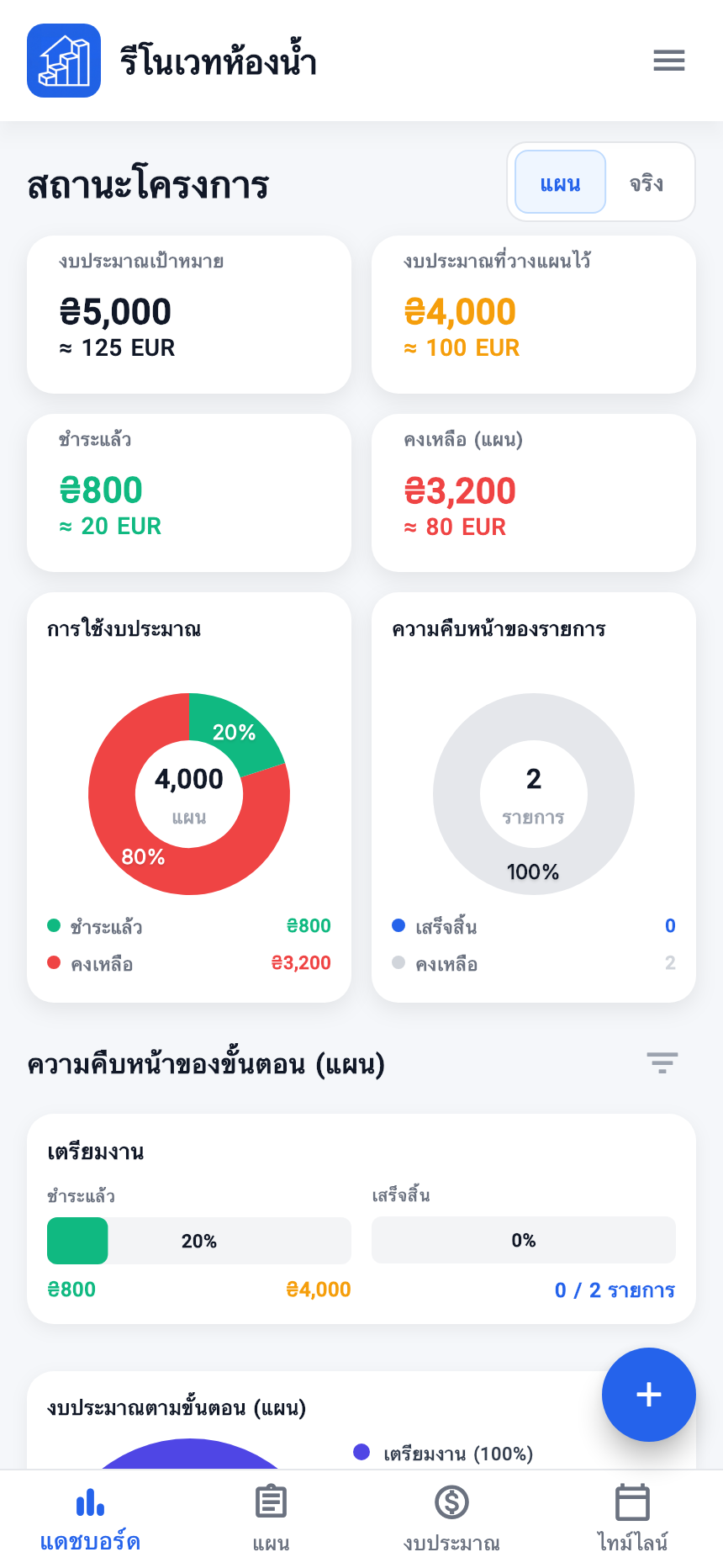

แดชบอร์ด
ภาพรวมการรีโนเวทอย่างรวดเร็ว เป็นหน้าหลักของโครงการ

- แผน / จริง
- เลือกฐานคำนวณ รายการที่ยังไม่ชำระจะใช้ยอดตามแผนในยอด “จริง” ของโครงการ
- ยอดหลักและการใช้งบ
- แสดงงบของโหมดที่เลือก ยอดชำระ และคงเหลือ งบเป้าหมายแสดงแยก
- การเสร็จของรายการ
- ความคืบหน้างาน ไม่ได้ยืนยันการชำระเงิน
- ความคืบหน้าและการแบ่งตามขั้นตอนกับแท็ก
- ช่วยหาจุดที่มีต้นทุนและงานที่เสร็จ เลื่อนแดชบอร์ดลง ตรวจโหมดและขั้นตอนที่เลือก
หากตรวจงานเฉพาะ ให้เปิด“แผน”

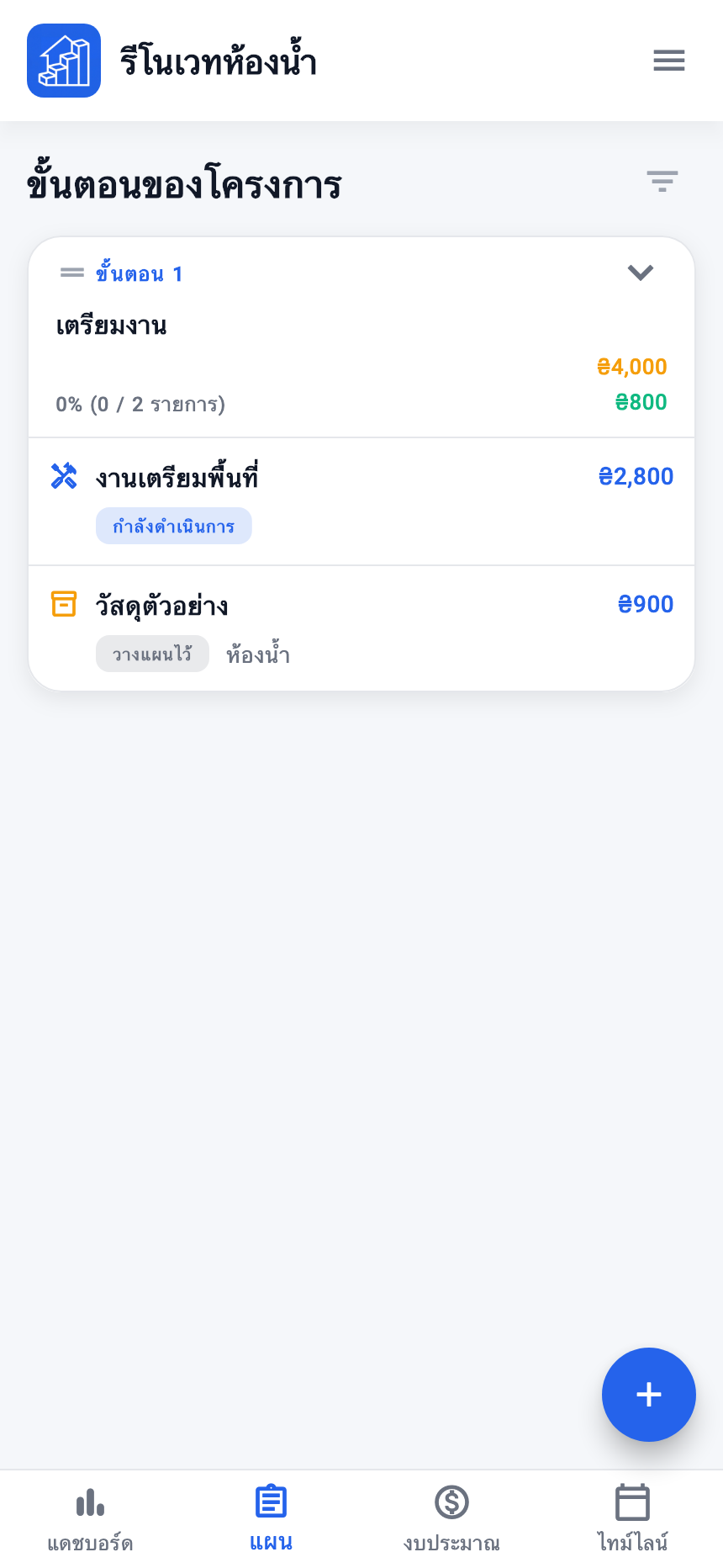

แผน
รายการหลักของขั้นตอน งาน และวัสดุ

- ตรวจชื่อโครงการที่ใช้อยู่ด้านบน
- กดลูกศรขยายขั้นตอนเพื่อดูรายการ
- เปิดรายการเพื่อดูแล้วแก้ไข กด “+” เพื่อเพิ่มขั้นตอนหรือรายการ
หากไม่พบ ให้ตรวจการขยายขั้นตอนและตัวกรอง ก่อนสร้างซ้ำให้แน่ใจว่าเปิดโครงการถูกต้อง

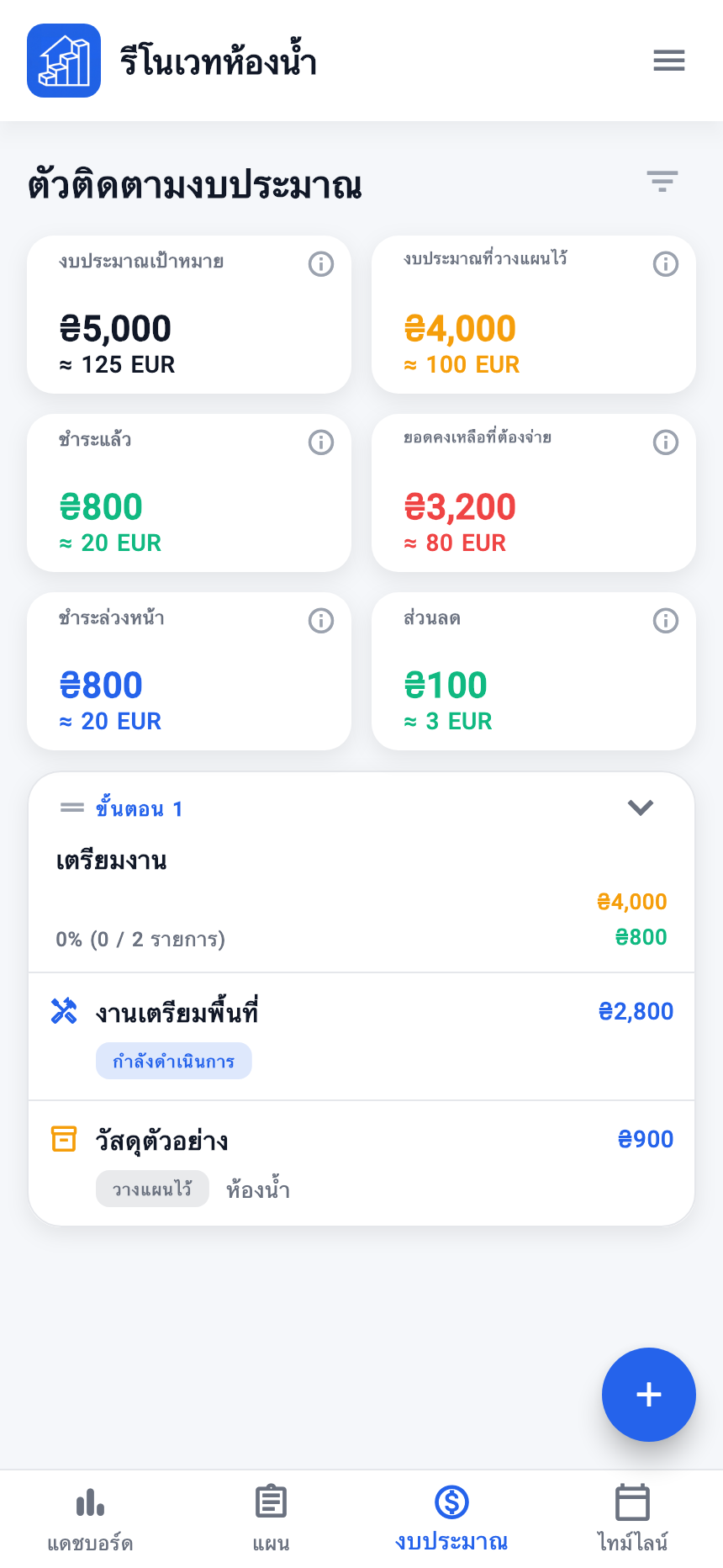

งบประมาณ
ตรวจยอดตามแผน การชำระ เงินล่วงหน้า และส่วนลด

- งบประมาณเป้าหมาย
- ขีดจำกัดที่ตั้งไว้: 5 000 UAH
- แผน
- ผลรวมตามแผนของรายการที่นับ: 4 000 UAH
- จริงบนแดชบอร์ด
- ใช้ยอดตามแผนสำหรับรายการไม่ชำระ และยอดจริงสุดท้ายสำหรับรายการชำระครบ
- ชำระแล้ว
- เงินล่วงหน้าของรายการไม่ชำระ รวมยอดจริงเต็มของรายการชำระครบ
- คงเหลือ
- งบของโหมดนั้นลบยอดชำระ หน้า งบประมาณ “เหลือต้องชำระ” ใช้ฐานแผนเช่น “คงเหลือ (แผน)” บนแดชบอร์ด
ก่อนและหลังชำระงานครบ
มีสองรายการ: งานแผน 3 000 ราคา 2 800 ล่วงหน้า 800; วัสดุแผน 1 000 ราคา 900 ยังไม่ชำระ ยอดด้านล่างเป็นฮริฟเนียทั้งหมด
| ตัวชี้วัด | ก่อนชำระงาน | งานชำระครบ |
|---|---|---|
| แผน | 4 000 | 4 000 |
| จริง | 4 000 | 3 800 |
| ชำระแล้ว | 800 | 2 800 |
| คงเหลือ (จริง) | 3 200 | 1 000 |
| คงเหลือ (แผน) | 3 200 | 1 200 |
เพื่อได้ผลคอลัมน์ที่สอง เปิด “ชำระแล้ว” เฉพาะงานแล้วบันทึก วัสดุยังไม่ชำระ จึงยังใช้แผน 1 000 ในยอด “จริง”
ก่อนชำระงาน ยอดคงเหลือตามราคาสุดท้ายคือ 2 800 + 900 − 800 = 2 900 UAH ต่างจากคงเหลือโหมด “จริง” ที่ใช้แผนสำหรับรายการไม่ชำระ เปรียบเทียบโหมดและตัวกรองเดียวกัน

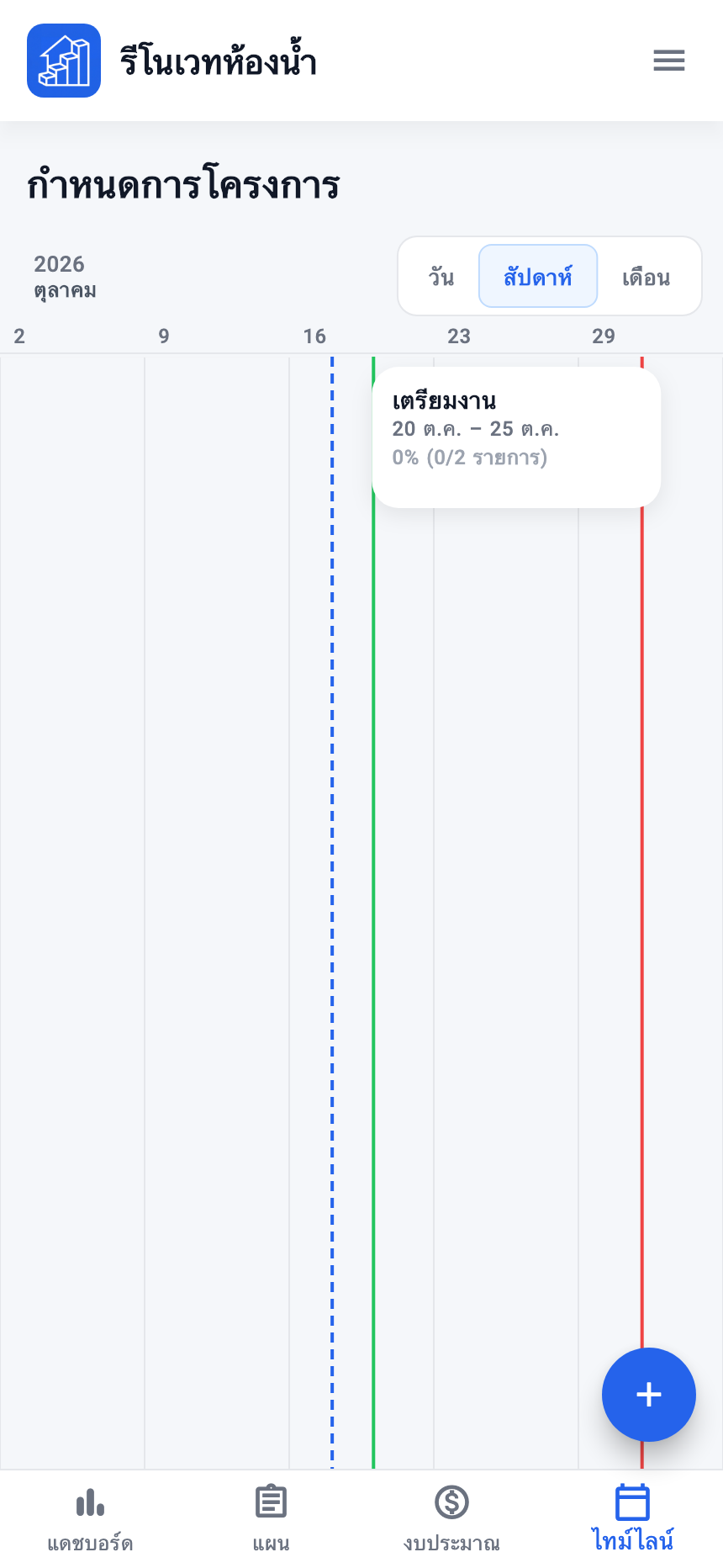

ไทม์ไลน์
มุมมองปฏิทินของวันที่ขั้นตอน

- เปิด “ไทม์ไลน์” ในเมนูล่าง
- เลือก “วัน” “สัปดาห์” หรือ “เดือน”
- หาขั้นตอนแล้วเปรียบเทียบวันที่ หากเปลี่ยนให้แก้ขั้นตอนนั้น
วันที่ว่างทำให้ภาพกำหนดการไม่ครบ ตัวอย่างโครงการ 20 ตุลาคม–2 พฤศจิกายน ขั้นตอน 20–25 ตุลาคม ขั้นตอนเสร็จขึ้นกับรายการที่เสร็จ
