Anleitung

Projektseiten

Dashboard zeigt den Überblick, Plan Arbeiten und Materialien, Budget die Beträge und Zeitplan die Termine. Alle vier stehen im unteren Menü.

Dashboard

Schneller Renovierungsüberblick: die Hauptseite des Projekts.

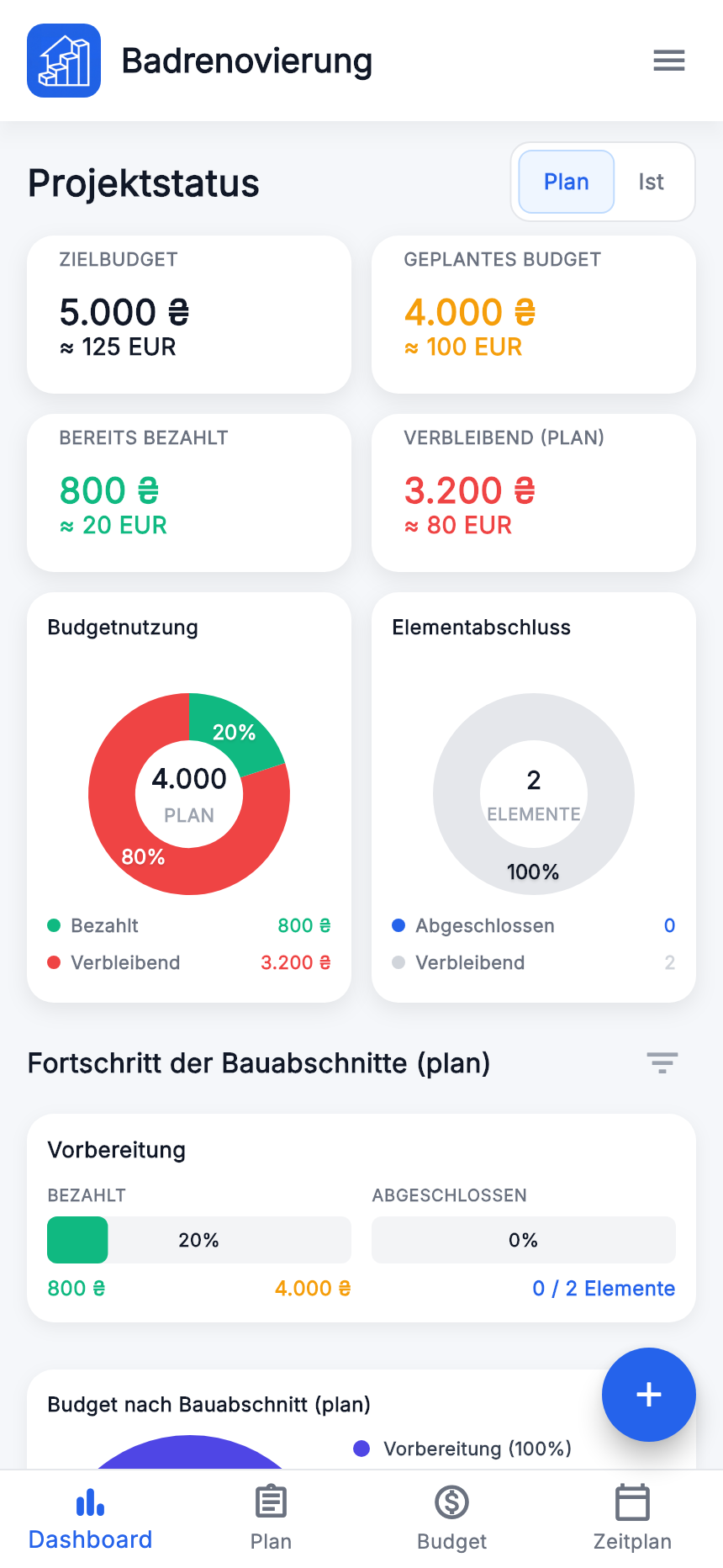

Übungsdashboard: Ziel 5 000, Plan 4 000, bezahlt 800.
Übungsdashboard: Ziel 5 000, Plan 4 000, bezahlt 800. Vergrößern
Plan / Ist
Wählen Sie die Berechnungsbasis. Für unbezahlte Positionen verwendet die Istsumme des Projekts weiterhin den Planbetrag.
Hauptsummen und Budgetauslastung
Zeigen Budget des gewählten Modus, bereits bezahlt und Rest. Das Zielbudget wird separat angezeigt.
Abschluss der Positionen
Arbeitsfortschritt. Er bestätigt keine Zahlung.
Abschnittsfortschritt und Verteilung nach Abschnitten und Tags
Zeigen Kostenschwerpunkte und erledigte Arbeiten. Scrollen Sie im Dashboard nach unten; prüfen Sie Modus und ausgewählte Abschnitte.

Für eine bestimmte Arbeit öffnen Sie „Plan“.

Plan

Hauptliste der Abschnitte, Arbeiten und Materialien.

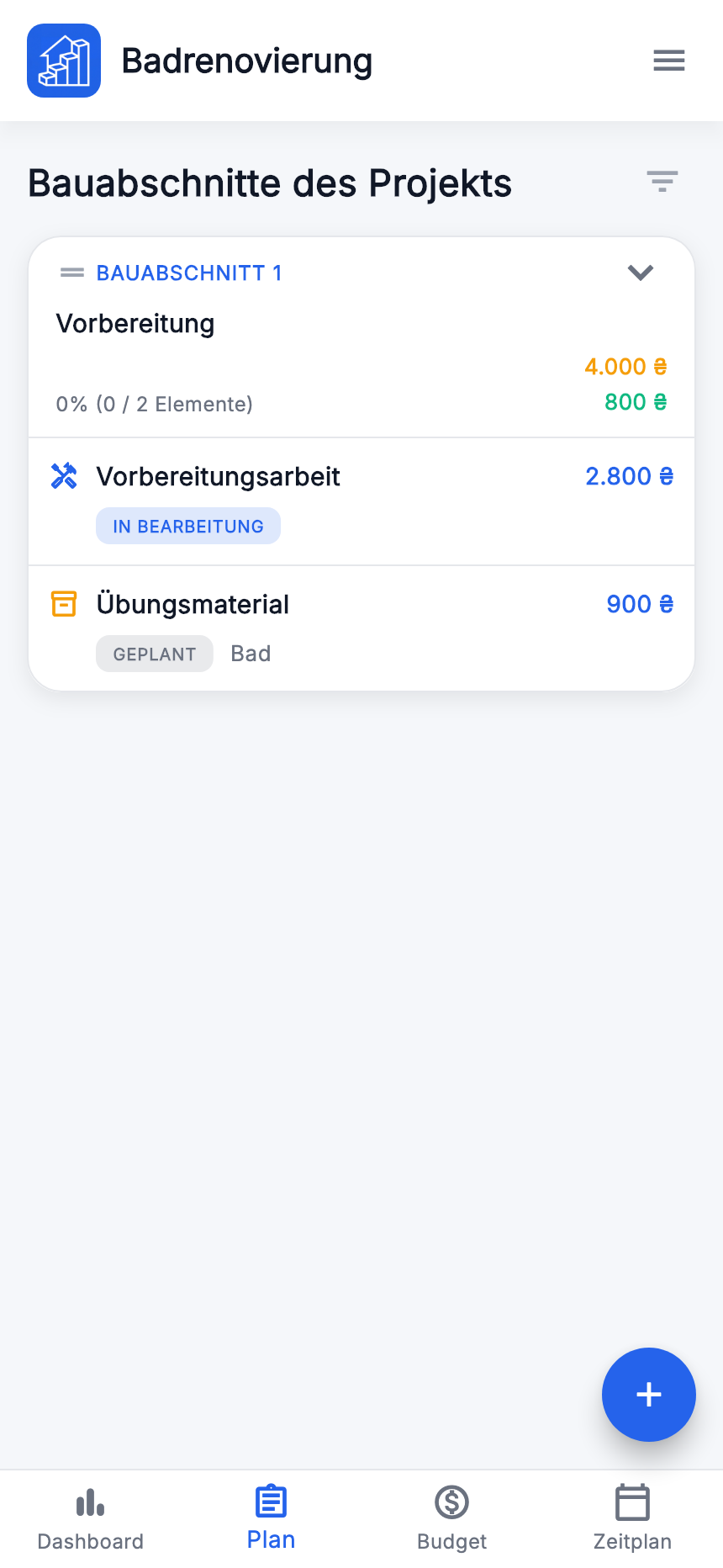

Plan: „Vorbereitung“ mit Arbeit und Material unseres Beispiels.
Plan: „Vorbereitung“ mit Arbeit und Material unseres Beispiels. Vergrößern
  1. Prüfen Sie oben den aktiven Projektnamen.
  2. Klappen Sie einen Abschnitt mit dem Pfeil auf, um seine Positionen zu sehen.
  3. Öffnen Sie eine Position zur Ansicht und anschließend zum Bearbeiten. „+“ fügt Abschnitte oder Positionen hinzu.

Fehlt eine Position, prüfen Sie aufgeklappte Abschnitte und aktive Filter. Vergewissern Sie sich vor einem Duplikat, dass die richtige Renovierung geöffnet ist.

Budget

Hier prüfen Sie Planbeträge, Zahlungen, Vorauszahlungen und Rabatte.

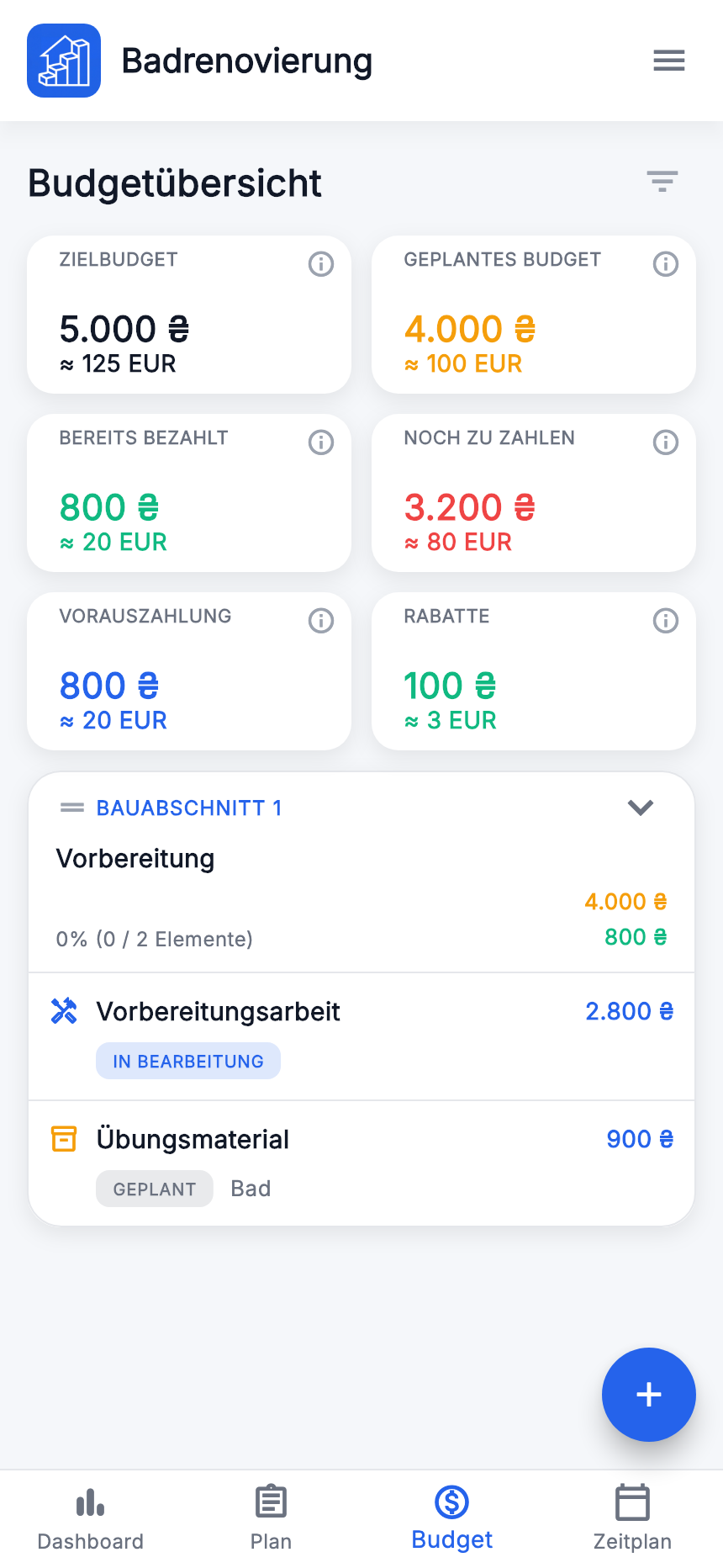

Budget desselben Projekts: Plan 4 000, bezahlt 800, Planrest 3 200.
Budget desselben Projekts: Plan 4 000, bezahlt 800, Planrest 3 200. Vergrößern
Zielbudget
Festgelegte Renovierungsgrenze: 5 000 UAH.
Plan
Summe der Planbeträge einbezogener Positionen: 4 000 UAH.
Ist im Dashboard
Bei unbezahlten Positionen der Planbetrag, bei vollständig bezahlten der endgültige Ist-Betrag.
Bereits bezahlt
Vorauszahlungen unbezahlter Positionen und volle Istbeträge bezahlter Positionen.
Restbetrag
Budget des jeweiligen Modus minus bereits bezahlt. Auf Budget nutzt „Noch zu zahlen“ die Planbasis, wie „Rest (Plan)“ im Dashboard.

Vor und nach vollständiger Bezahlung der Arbeit

Zwei Positionen: Arbeit mit Plan 3 000, Preis 2 800, Vorauszahlung 800; Material mit Plan 1 000, Preis 900, noch unbezahlt. Alle Beträge sind in Hrywnja.

Summen des gesamten Übungsprojekts ohne Filter
KennzahlVor Bezahlung der ArbeitArbeit bezahlt
Plan4 0004 000
Ist4 0003 800
Bereits bezahlt8002 800
Rest (Ist)3 2001 000
Rest (Plan)3 2001 200

Für die zweite Ergebnisspalte aktivieren Sie „Bezahlt“ nur für die Arbeit und speichern. Das Material bleibt unbezahlt und trägt im Ist weiterhin den Planbetrag 1 000 bei.

Vor Bezahlung der Arbeit beträgt der Rest anhand der Endpreise 2 800 + 900 − 800 = 2 900 UAH. Das ist anders als der Istrest, der für unbezahlte Positionen Planbeträge nutzt. Vergleichen Sie gleiche Modi und Filter.

Zeitplan

Kalenderansicht der Abschnittstermine.

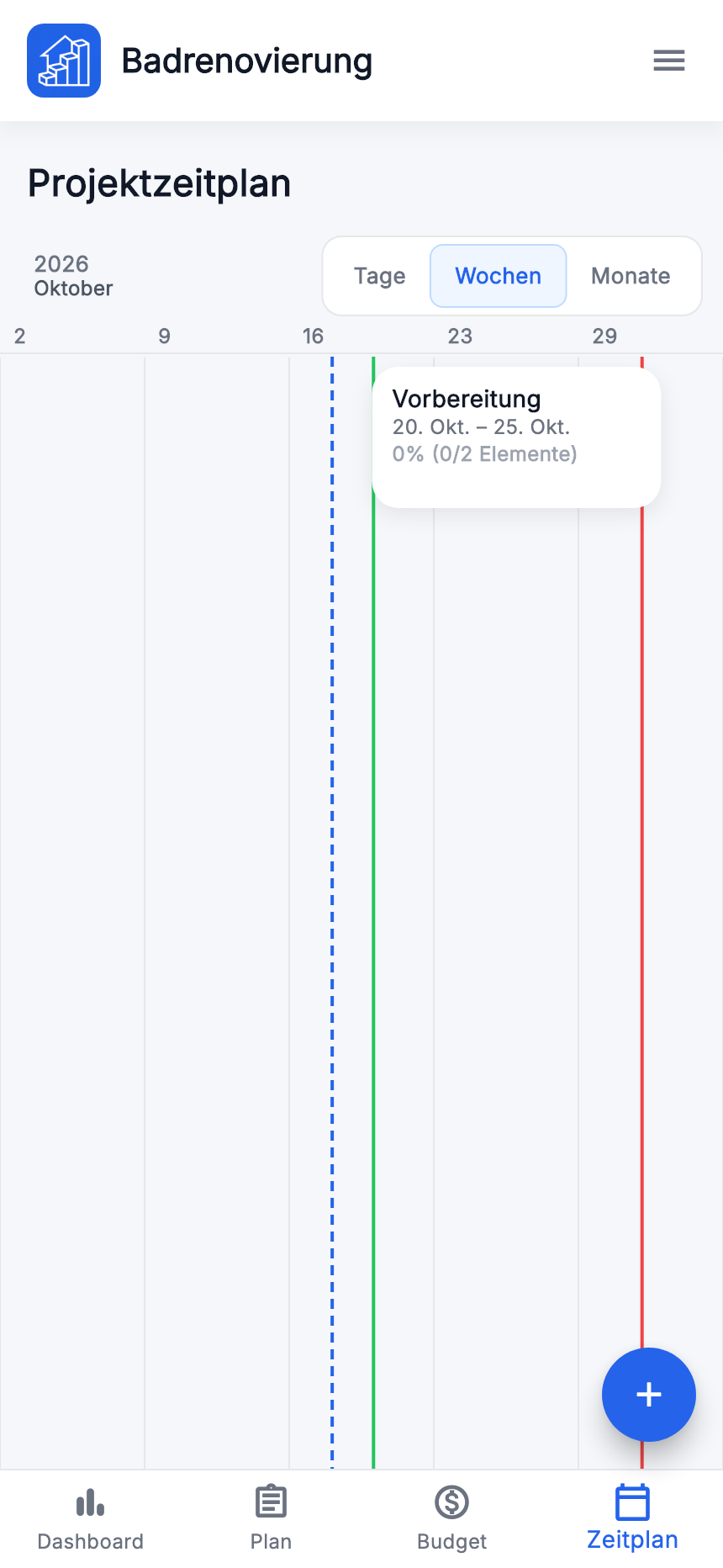

Zeitplan „Vorbereitung“: 20.–25. Oktober 2026.
Zeitplan „Vorbereitung“: 20.–25. Oktober 2026. Vergrößern
  1. Öffnen Sie unten „Zeitplan“.
  2. Wählen Sie „Tage“, „Wochen“ oder „Monate“.
  3. Suchen Sie den Abschnitt und vergleichen Sie Termine. Ändern Sie die Daten durch Bearbeiten des betreffenden Abschnitts.

Fehlende Termine ergeben kein vollständiges Bild. Das Projekt läuft vom 20. Oktober bis 2. November, der Abschnitt vom 20.–25. Oktober. Sein Abschluss hängt von den Positionen ab.
