Accueil

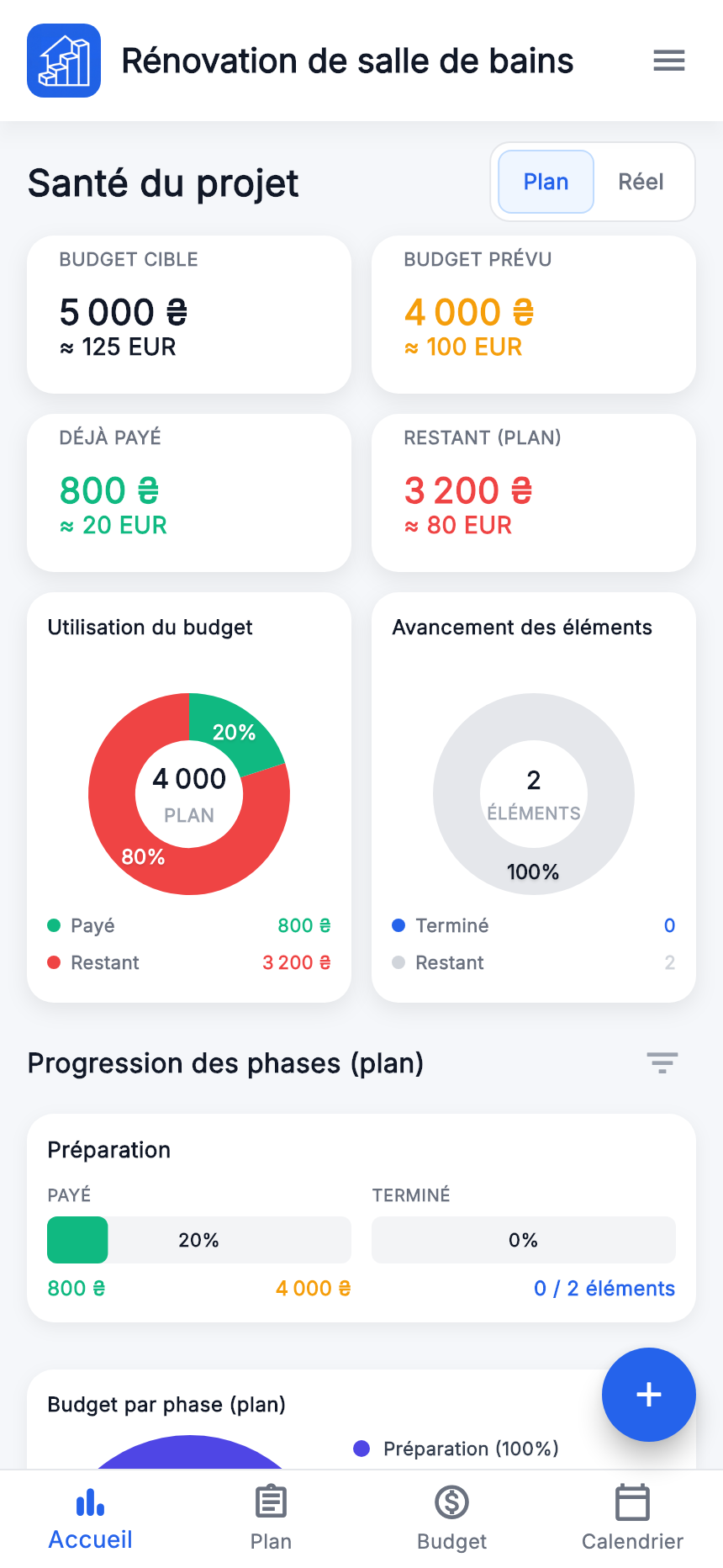

Vue rapide de la rénovation : l’écran principal du projet.

- Prévu / Réel
- Choisissez la base de calcul. Pour les éléments impayés, le total « Réel » utilise encore le montant prévu.
- Totaux et utilisation du budget
- Budget du mode choisi, déjà payé et restant. Le budget cible apparaît séparément.
- Achèvement des éléments
- Progression des travaux. Elle ne confirme pas le paiement.
- Progression et répartition par phase et étiquette
- Repérez où se concentrent les coûts et ce qui est réalisé. Faites défiler le tableau de bord ; vérifiez le mode et les phases sélectionnées.
Pour vérifier un travail précis, ouvrez « Plan ».

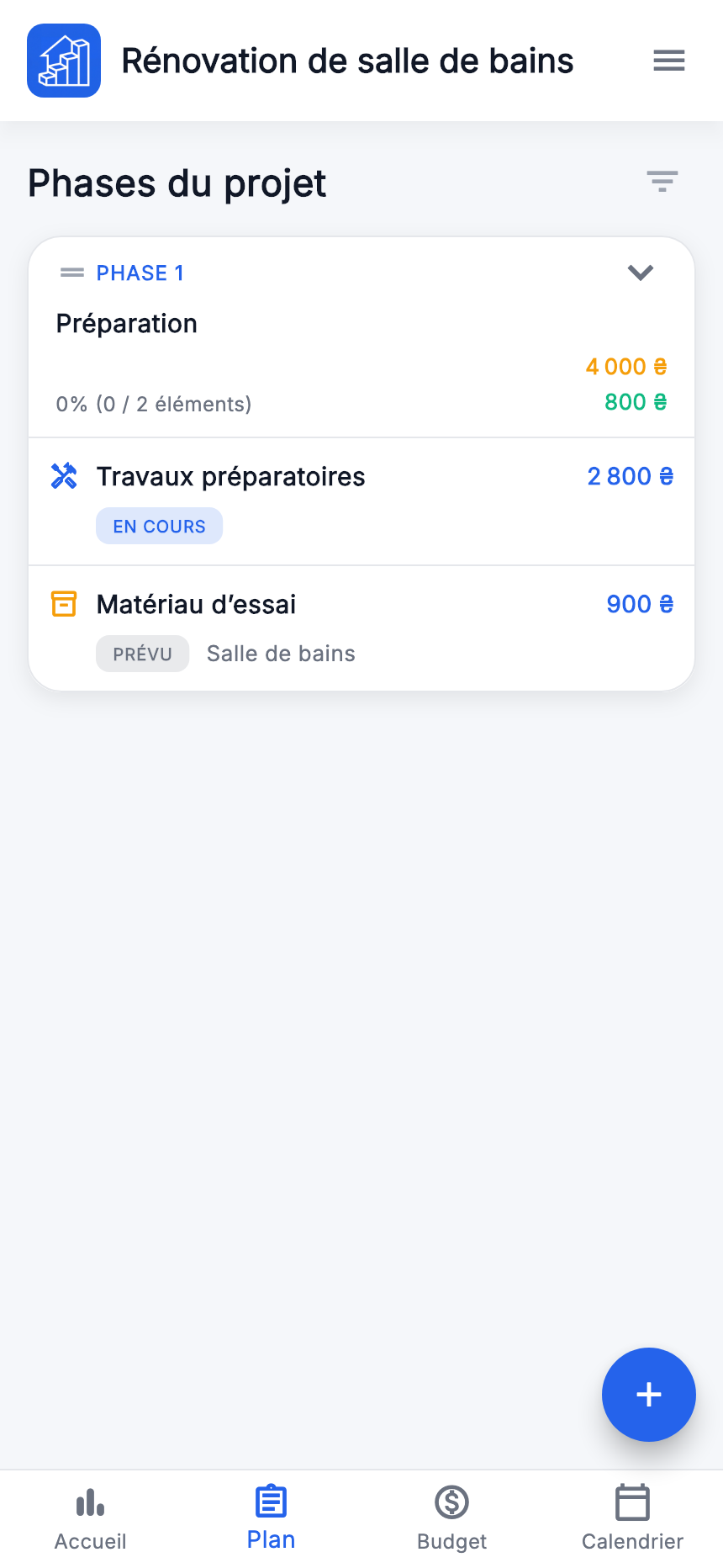

Plan
Liste principale des phases, travaux et matériaux.

- Vérifiez le nom du projet actif en haut.
- Dépliez une phase avec sa flèche pour voir ses éléments.
- Ouvrez un élément pour le consulter puis le modifier. « + » ajoute une phase ou un élément.
Si un élément manque, vérifiez la phase dépliée et les filtres. Avant de créer un doublon, assurez-vous d’avoir ouvert le bon projet.

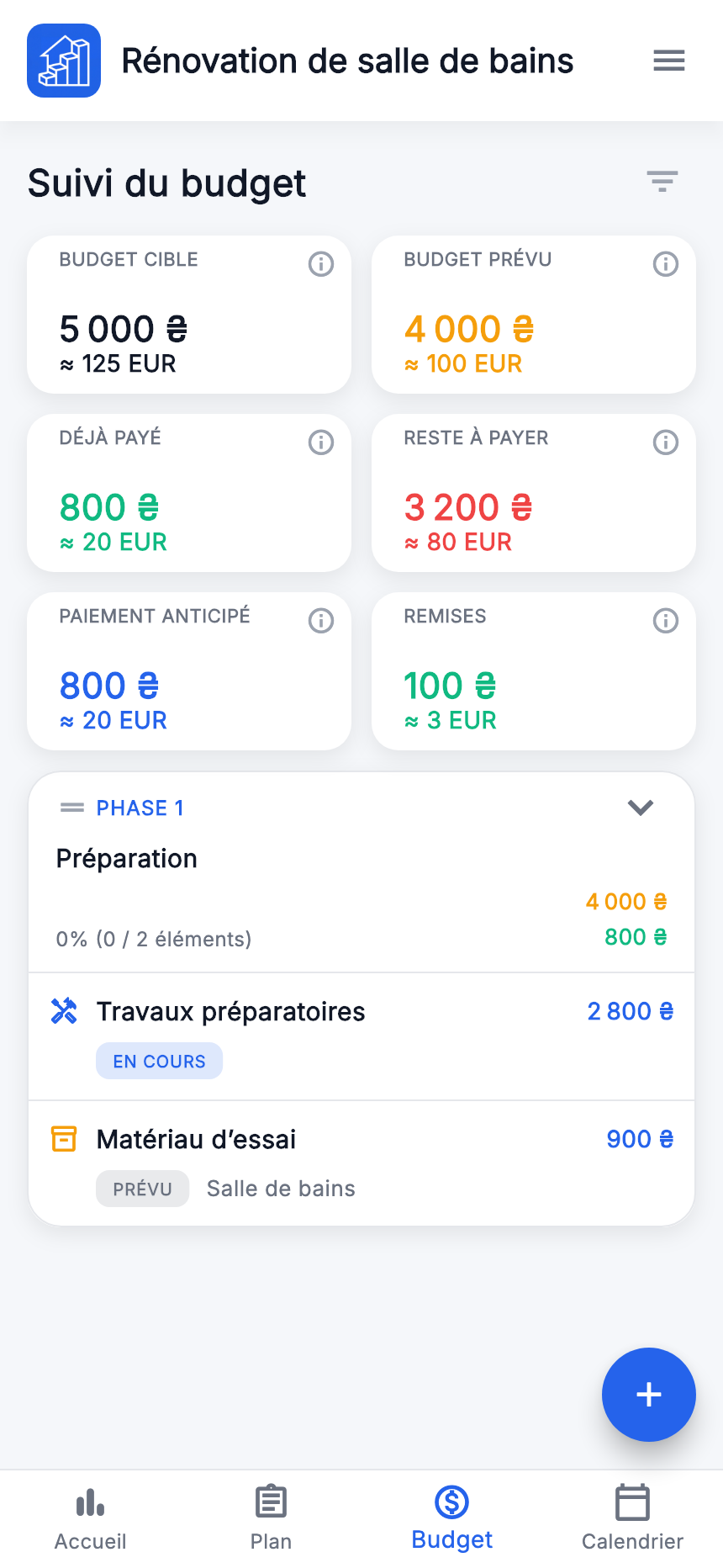

Budget
Consultez ici montants prévus, paiements, acomptes et remises.

- Budget cible
- Limite choisie : 5 000 UAH.
- Plan
- Somme des montants prévus inclus : 4 000 UAH.
- Réel à l’Accueil
- Montant prévu pour un élément impayé ; montant réel final pour un élément entièrement payé.
- Déjà payé
- Acomptes des éléments impayés et montants réels complets des éléments payés.
- Restant
- Budget du mode moins les paiements comptés. Dans Budget, « Restant à payer » est basé sur le prévu, comme « Restant (prévu) » à l’Accueil.
Avant et après règlement complet du travail
Deux éléments : travail prévu 3 000, prix 2 800, acompte 800 ; matériau prévu 1 000, prix 900, impayé. Tous les montants sont en hryvnias.
| Indicateur | Avant paiement du travail | Travail payé |
|---|---|---|
| Plan | 4 000 | 4 000 |
| Réel | 4 000 | 3 800 |
| Déjà payé | 800 | 2 800 |
| Restant (réel) | 3 200 | 1 000 |
| Restant (prévu) | 3 200 | 1 200 |
Pour la deuxième colonne, activez « Payé » seulement pour le travail et enregistrez. Le matériau impayé contribue encore par ses 1 000 prévus au « Réel ».
Avant de payer le travail, le solde des prix finaux est 2 800 + 900 − 800 = 2 900 UAH. Il diffère du restant « Réel », qui utilise le prévu pour les impayés. Comparez mêmes modes et filtres.

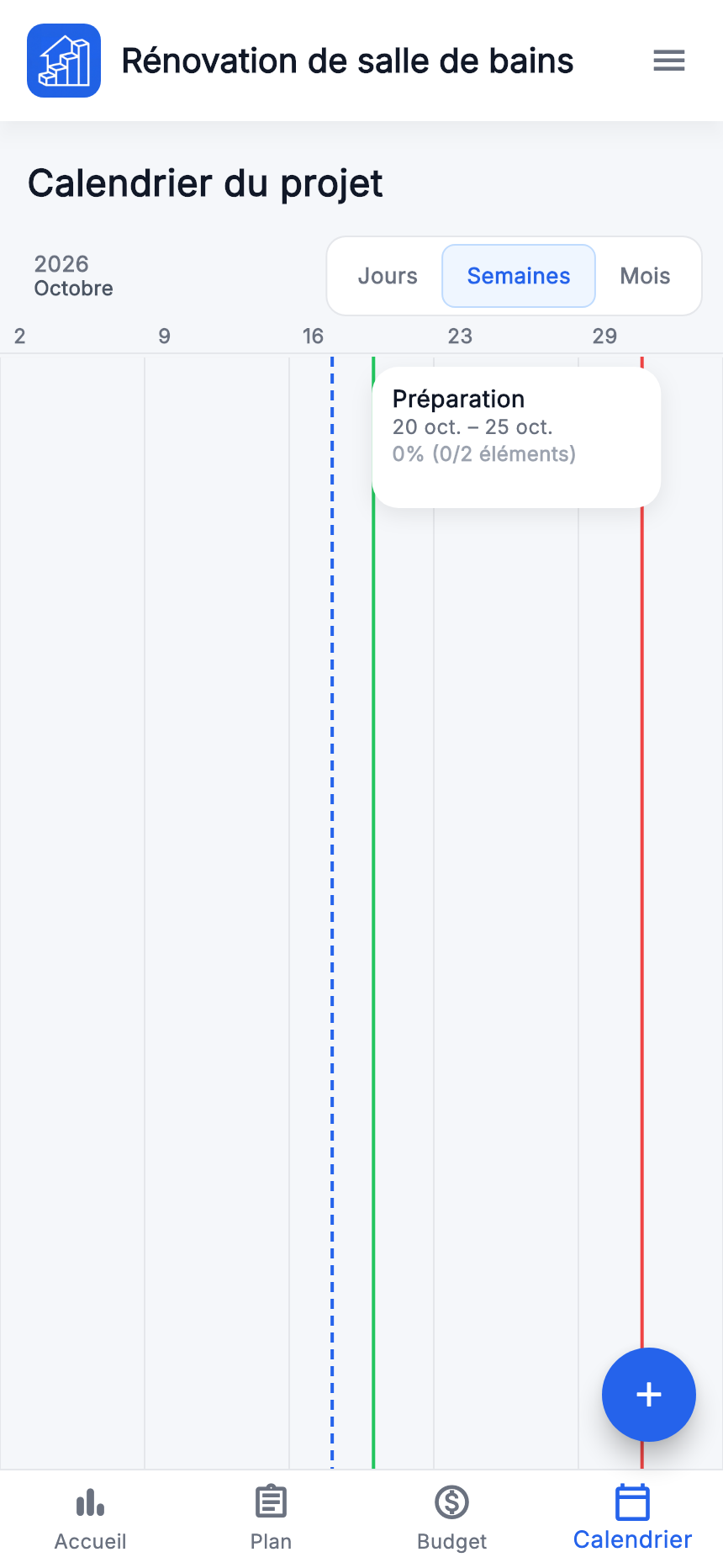

Calendrier
Vue calendaire des dates des phases.

- Ouvrez « Calendrier » dans le menu inférieur.
- Choisissez « Jours », « Semaines » ou « Mois ».
- Repérez la phase et comparez les dates. Pour les changer, modifiez la phase correspondante.
Sans dates, le calendrier reste incomplet. Le projet va du 20 octobre au 2 novembre ; la phase, du 20 au 25 octobre. L’achèvement dépend des éléments.
